海外锡矿选矿厂EPC案例:刚果(金)砂锡矿,从设计到投产仅8个月

作者:admin 发布时间:2026-07-31
上一篇 已经是最后一篇了

30秒速读

刚果金加丹加省某砂锡矿EPC项目,从勘察设计到投产仅用8个月,比行业平均快一倍以上。

项目核心策略是诊断先行、快速设计、并行施工,在进场前完成工艺诊断,设计阶段即锁定设备采购。

选矿流程采用分级跳汰加旋流器脱泥加螺旋溜槽加摇床精选联合工艺,针对细粒锡石回收做了专项强化。

项目成功的关键在于,把方案设计、设备制造、土建施工、安装调试四个环节高度重叠推进。

八个月,从一片荒地到产出锡精矿

刚果金加丹加省。一片河滩冲积地上,挖掘机正在平整场地。八个月后,这里将建成一座日处理三千六百吨的砂锡矿选矿厂。

这不是蓝图,是已经发生的事。

项目原矿锡品位百分之零点四二,处理量一百五十吨每时,属于中等规模的砂锡矿选矿项目。业主的要求很明确:快。锡价行情好,早一天投产,早一天产生现金流。

常规EPC项目从设计到投产,国内通常需要十二到十四个月,海外项目受物流、人员、政策等因素影响,周期更长。这个项目压缩到八个月,怎么做到的?

答案是三个字:叠工期。把方案设计、设备制造、土建施工、安装调试四个阶段高度重叠推进,而不是串行等待。



进场之前先诊断

项目启动的第一个月,技术团队没有急着画图纸,而是先做了一件事:工艺诊断。

业主提供的数据很矛盾。原矿品位百分之零点四二,但重选精矿品位只有百分之三十八,尾矿品位百分之零点三五。超过百分之八十的锡金属进了尾矿。

现场负责人说,用了双层溜槽,换了三批操作工,坡度从六度调到九度,指标还是上不去。供应商说设备没问题,那问题在哪?

技术团队用两天时间查了三组数据。

第一组是全粒级筛析和水析。从给矿、溜槽精矿、尾矿三个点取样,做零点五、零点二、零点一、零点零七四、零点零四五、零点零三七毫米六层筛析。结果发现,给矿中零点零七四毫米以下粒级锡分布率达到百分之四十一,但溜槽对该粒级的回收率不到百分之三十。尾矿中零点一到零点二毫米粒级锡品位百分之零点四二,与原矿品位持平,说明这部分根本没被回收。

第二组是单体解离度。零点二毫米以上粒级锡石与石英连生体占百分之六十五,单体解离度仅百分之三十八。粗粒级根本没磨开。

第三组是溜槽表面流膜流速和浓度。实测溜槽坡度八度,横向水流速一点八米每秒,矿浆浓度百分之二十八。流速过快,密度层还没形成就被冲走了。溜槽末端精矿带宽度不足二十厘米,大量重矿物随尾矿排出。

诊断结论很清晰:现有流程对细粒锡石回收能力严重不足,粗粒级解离度不够,溜槽操作参数不合理。这些问题如果不提前搞清楚,设计阶段就会把错误参数固化下来。

两个月完成方案设计

基于诊断数据,技术团队用两个月完成了全套方案设计。

刚果金的砂锡矿属于典型的冲积砂矿,矿石已从原生脉石中解离,无需破碎磨矿,含泥量通常较低,但细粒级占比较高,且常伴生钽铁矿、铌铁矿、黑钨矿等有价矿物。

流程设计的原则很明确:重选为主、尽早回收。锡石比重大,一旦解离就要尽快回收,不能反复处理,否则会造成过粉碎和金属流失。

选矿流程采用分级跳汰加旋流器脱泥加螺旋溜槽加摇床精选的联合工艺。

原矿首先进入滚筒筛进行粒度分级。滚筒筛将原矿精确分成三个粒级:大于八毫米的粗砾基本不含锡石,作为废石提前丢弃;二到八毫米的粗粒级进入跳汰机分选;小于二毫米的细粒级进入水力旋流器脱除细泥,随后进入螺旋溜槽分选。

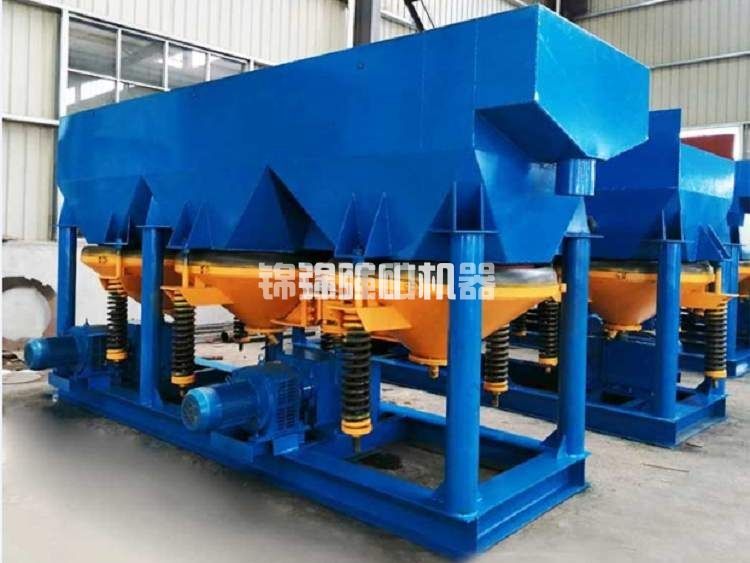

二到八毫米的粗砂物料进入锯齿波跳汰机。锯齿波脉动水流使床层周期性松散、压实,密度高的锡石快速沉降到底部成为精矿。这台设备对中粗粒级锡石回收效果好,处理能力大,适合大处理量项目。

小于二毫米的细粒级经水力旋流器脱泥后,进入螺旋溜槽。螺旋溜槽处理细粒级物料效率高、无动力消耗、操作简单,特别适合当地技术操作水平不高的实际情况。

跳汰机和螺旋溜槽产出的粗精矿进入摇床精选。根据给料粒度选用粗砂摇床和细砂摇床,通过床面往复运动与横向水流冲洗,获得高品位锡精矿。



设备采购与设计同步推进

方案设计的同时,设备采购已经启动。

核心设备包括滚筒筛、跳汰机、水力旋流器、螺旋溜槽、摇床。选型原则是因矿制宜,根据筛析数据和诊断结论,匹配最适合的型号和规格。

设备采购的关键动作是锁定了几个关键参数。滚筒筛的筛孔尺寸、跳汰机的冲程冲次范围、摇床的坡度调节范围、螺旋溜槽的槽面参数,全部基于诊断数据做了定制化设计,而不是用标准配置。

设备制造和土建施工同步进行。设计图纸分批交付,土建队伍分区域施工,设备分批发运。这种边设计、边制造、边施工的模式,把常规项目的串行时间压缩了四到五个月。

设备发运走海运,从中国港口到刚果金,海上运输加清关通常需要四十五到五十天。这段时间正好用来完成土建施工,设备到达时,厂房基础已经就位。

安装调试只用两个月

设备到达现场后,安装调试用了两个月。

安装阶段的核心工作是设备就位和管道连接。这个项目的一个特点是流程相对简单,管道系统不复杂,大大缩短了安装周期。

调试分三步走。单机调试:每台设备单独运行,检查转向、温度、振动、密封等状态。联动调试:按流程顺序启动设备,检查物料在各环节的通过情况。带料调试:投料运行,逐步调整参数到设计指标。

调试过程中遇到的一个典型问题是螺旋溜槽的分带效果不理想。原因是给矿浓度波动大,螺旋槽面上的物料层不稳定。解决方案是在螺旋溜槽前增加了一个稳压箱,稳定给矿浓度和流量,分带效果明显改善。

从进场诊断到投产,总共八个月。比行业平均周期缩短了三分之一以上。



哪些经验可以复制

这个项目的成功,有几个关键因素值得总结。

诊断前置是第一步。不是到了现场才边看边改,而是在设计开始前就完成工艺诊断,搞清楚矿石性质和现有问题,把设计建立在数据基础上,而不是凭经验猜测。

流程简化是提速的关键。砂锡矿无需破碎磨矿,流程本身比岩矿锡矿简单。但简单不等于粗糙,每个环节的选型都基于筛析和解离度数据做了针对性设计,避免了后期反复调整。

并行施工是压缩时间的核心手段。设计、采购、制造、施工四个阶段不是等一个完成了再开始下一个,而是高度重叠。这需要精细的进度管理和协调能力,但对缩短工期效果显著。

设备选型要接地气。螺旋溜槽操作简单、无动力消耗,适合当地技术条件;跳汰机处理能力大,适合大处理量需求。设备选型不考虑当地操作水平,再好的流程也跑不起来。

回收细粒锡石是砂锡矿项目的普遍难点。零点零七四毫米以下粒级的锡石,常规重选设备回收率低。这个项目通过水力旋流器脱泥后进螺旋溜槽,专门针对细粒级做了强化回收,把这一部分的损失降了下来。

八个月能干成什么?从一片河滩到一座日处理三千六百吨的选矿厂。前提是诊断前置、方案精准、施工并行、设备适配。这四个要素缺一不可。

关于本文:文中案例基于刚果金砂锡矿EPC项目公开资料整理,具体设备配置和工期受矿石性质、场地条件、物流环境等因素影响。每个项目应根据实际情况定制方案。
